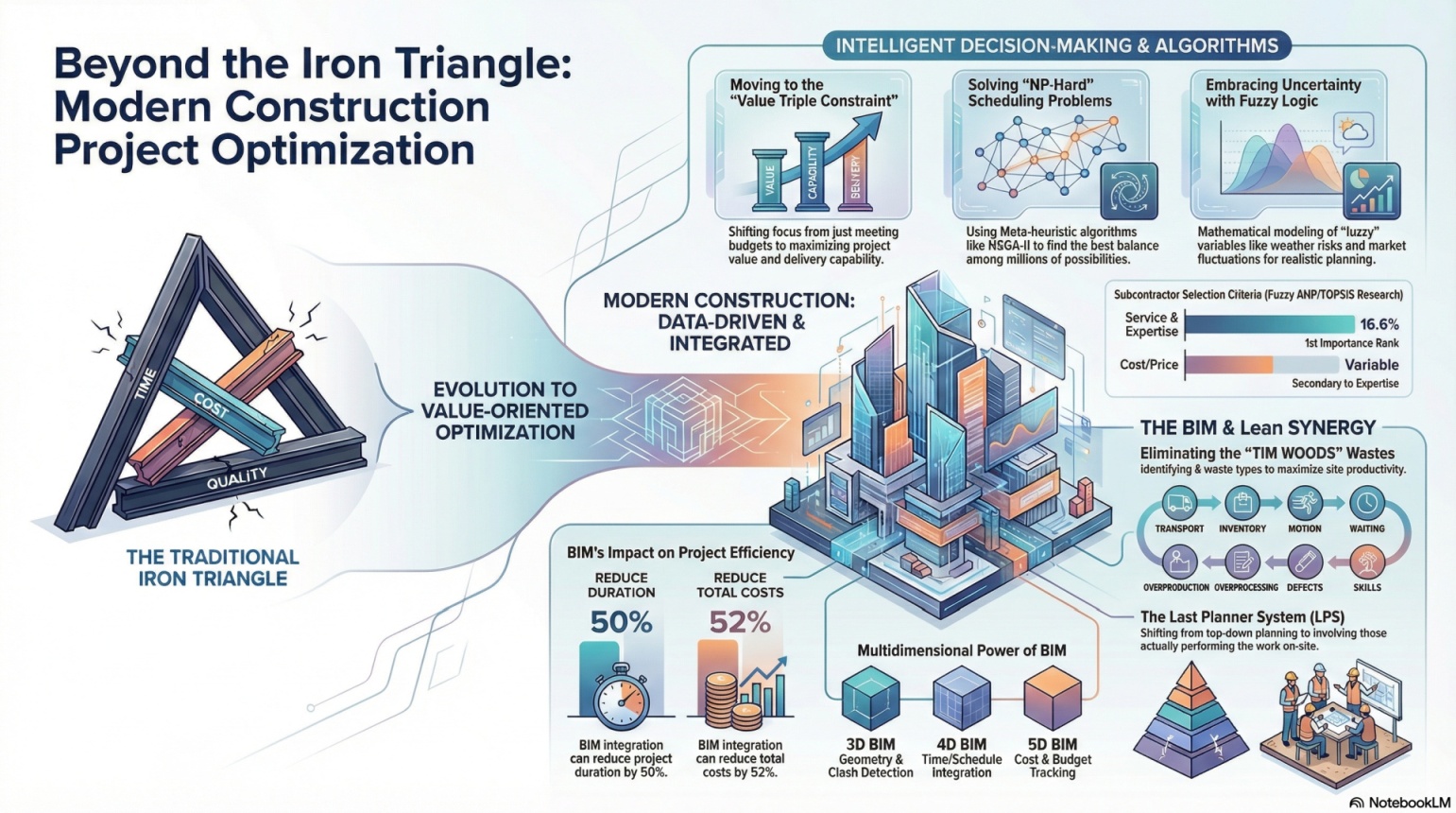

İnşaat Proje Yönetiminde Zaman, Maliyet ve Kalite Optimizasyonu... Teorik Temeller, Algoritmik Yaklaşımlar ve Entegrasyonlar Üzerine

İnşaat Proje Yönetiminde Zaman, Maliyet ve Kalite Optimizasyonu... Teorik Temeller, Algoritmik Yaklaşımlar ve Entegrasyonlar Üzerine

Yapı sektörünün veriye dayalı karar verme mekanizmaları ve dijitalleşme ile "reaktif" (sorun çıktığında çözen) bir yapıdan "proaktif" (sorunu öngörüp optimize eden) bir yapıya evrilmesi gerekiyor. Geleceğin başarılı projeleri, analitik karar destek sistemlerini yapay zeka destekli optimizasyon araçlarıyla birleştiren yöneticiler tarafından inşa edilecek.

Asım Umut ÖZBEY / Makine Y. Mühendisi


DEĞER ÜRETMEK ÜZERİNE: "İnşaat Proje Yönetiminde Zaman, Maliyet ve Kalite Optimizasyonu"

Resim Başlığı

Bu özel içerik, Şantiye® & inSuppliers işbirliği ile "Değer Üretenler" yazı dizisi kapsamında yayınlanmaktadır.

1. Giriş: Üçlü Kısıt Paradigması ve Modern Yorumu
İnşaat endüstrisi, küresel ekonominin lokomotifi olmasına rağmen yüksek belirsizlik, parçalı yapısı ve karmaşık tedarik zinciri nedeniyle yönetimsel zorlukların en yoğun yaşandığı sektörlerden biridir. Proje yönetiminde "başarı", tarihsel olarak projenin belirlenen sürede, bütçe dahilinde ve istenen kapsamda tamamlanması olarak tanımlanmıştır. Bu üç değişken arasındaki kopmaz bağ, literatürde "Demir Üçgen" (Iron Triangle) veya "Üçlü Kısıt" (Triple Constraint) olarak adlandırılır.

Demir Üçgen (Iron Triangle - Triple Constraint): Proje yönetiminin temel aksiyomu olan bu kavram, üç ana kısıt arasındaki geometrik ve matematiksel ilişkiyi ifade eder: Zaman (Time), Maliyet (Cost) ve Kapsam (Scope)... Kalite (Quality), genellikle bu üçgenin ortasında yer alan ve bu üç kenarın dengesiyle oluşan bir sonuç ürünü olarak kabul edilir. Teorik olarak, üçgenin bir kenarını değiştirmek (örneğin zamanı kısaltmak), diğer kenarlardan en az birini etkilemek zorundadır (maliyeti artırmak veya kapsamı daraltmak). Modern literatürde bu ilişki, bir değişkenin zorlanmasının diğerini bozduğu durumlar için "Şeytan Üçgeni" (Devil's Triangle) olarak da adlandırılmaktadır.

Geleneksel yaklaşım, "Hızlı, Ucuz, İyi: İkisini Seç" (Good, Fast, Cheap - Pick Two) anlayışına dayanır. Ancak modern araştırmalar, bu yaklaşımın "VEYA'nın Tiranlığı" (Tyranny of the Or) olarak bilinen bir yanılgı olduğunu savunmaktadır. Günümüzün rekabetçi piyasasında proje yöneticileri, bu değişkenler arasında seçim yapmak yerine tüm kısıtları eşzamanlı olarak optimize etmek zorundadır. Bu gereklilik, statik planlamadan dinamik optimizasyona geçişi zorunlu kılmıştır.

Resim Başlığı

Resim Başlığı

2. Zaman - Maliyet - Kalite Takas Problemlerinin (TCQT) Matematiksel Analizi
İnşaat yönetimindeki en kritik karar verme süreci, Zaman-Maliyet-Kalite Takas Problemi (Time-Cost-Quality Trade-off - TCQT) olarak tanımlanır. Bu problem, projenin toplam süresini kısaltmak için hangi aktivitelerin hızlandırılması gerektiğine, bunun maliyete ne kadar yük getireceğine ve kaliteyi nasıl etkileyeceğine karar verme sürecidir.

Zaman-Maliyet-Kalite Takas Problemi (TCQT), çok amaçlı bir optimizasyon problemidir. Bir projenin süresini kısaltmak (crashing) genellikle ek işgücü, fazla mesai veya daha pahalı ekipman kullanımını gerektirdiğinden doğrudan maliyetleri artırır. Ancak projenin erken bitmesi, şantiye genel giderleri gibi dolaylı maliyetleri düşürür. TCQT analizi, toplam maliyetin (doğrudan + dolaylı) minimum olduğu optimum süreyi matematiksel olarak hesaplamayı hedefler. Modern modeller buna kalite kısıtını da ekleyerek, hızlandırmanın iş kalitesinde yaratacağı düşüşü (rework/yeniden işleme riski) minimize etmeye çalışır.

2.1. Değer Üçlü Kısıtı (Value Triple Constraint - VTC)
Geleneksel modelin yetersizliği, "Değer Üçlü Kısıtı" (VTC) modelinin doğmasına neden olmuştur. Bu modelde zaman, sadece bir takvim kısıtı değil, bir "fırsat maliyeti" olarak ele alınır. Projenin gecikmesi sadece bütçe aşımı değil, projenin sağlayacağı faydanın (benefit) ertelenmesi anlamına gelir. VTC modeli, projeyi sadece teslimat maliyetiyle değil, Karar Fırsat Maliyeti ve Proje Takvim Maliyeti gibi unsurlarla birlikte değerlendirir. Bu yaklaşımda "Kapsam" (Scope) kavramı yerine "Değer" (Value) ve "Yetenek" (Capability) kavramları ön plana çıkarılır.

3. İleri Optimizasyon Algoritmaları ve Meta - Sezgisel Yaklaşımlar
İnşaat projelerindeki aktivite sayısı ve her aktivite için mevcut olan kaynak/yöntem alternatifleri arttıkça, olası senaryo sayısı insan zihninin veya basit matematiksel formüllerin çözemeyeceği boyutlara ulaşır. Bu tür problemler literatürde "NP-Hard" olarak sınıflandırılır.

NP-Hard (Non-deterministic Polynomial-time Hard), Bir problemin çözüm süresinin, problem boyutu büyüdükçe polinomiyal (makul) bir sürede çözülemeyecek kadar hızlı arttığını ifade eden matematiksel bir terimdir. Örneğin, 50 aktiviteli bir projede her aktivite için 3 farklı yapım yöntemi varsa, toplam kombinasyon sayısı350gibi astronomik bir rakama ulaşır. Bu tür problemleri çözmek için kesin (exact) yöntemler yerine, kabul edilebilir bir sürede "en iyiye yakın" çözümü bulan sezgisel (heuristic) veya meta-sezgisel algoritmalar kullanılır.

Resim Başlığı

3.1. Genetik Algoritmalar (GA) ve NSGA Modelleri
Bu alanda en yaygın kullanılan yöntemlerden biri Genetik Algoritmalar'dır (Genetic Algorithms - GA). GA, biyolojik evrim sürecini taklit eder. Olası proje planları birer "kromozom" olarak kabul edilir. Algoritma, en iyi zaman-maliyet dengesine sahip planları "seçer", bunları "çaprazlar" (crossover) ve rastgele "mutasyonlar" uygulayarak daha iyi çözümler üretmeye çalışır.

Özellikle NSGA-II (Non-dominated Sorting Genetic Algorithm II) ve NSGA-III, çok amaçlı optimizasyon problemlerinde standart haline gelmiştir. Bu algoritmalar, tek bir "en iyi" çözüm yerine, bir hedeften ödün vermeden diğerinin iyileştirilemediği "Pareto-Optimal" çözüm kümesini sunar.

Pareto Optimalliği (Pareto Optimality), çok kriterli karar vermede, birbiriyle çelişen hedefler (örneğin maliyeti düşürürken kaliteyi artırmak) olduğunda kullanılan bir denge kavramıdır. Bir çözümün Pareto optimal olması, o çözümde bir kriteri (örn. zamanı) daha iyi hale getirmenin tek yolunun, başka bir kriteri (örn. maliyeti) kötüleştirmek olduğu anlamına gelir. NSGA-II gibi algoritmalar, yöneticilere bu denge noktalarından oluşan bir eğri (Pareto Front) sunarak, bütçe ve süre kısıtlarına en uygun senaryoyu seçmelerine olanak tanır.

3.2. Parçacık Sürü Optimizasyonu (PSO) ve Hibrit Yöntemler
PSO (Particle Swarm Optimization)
, kuş sürülerinin veya balık okullarının yiyecek arama davranışından ilham alır. Çözüm uzayındaki her bir "parçacık" (olası bir proje planı), hem kendi en iyi deneyimine hem de sürünün (diğer algoritmaların) en iyi deneyimine göre konumunu günceller. Araştırmalar, PSO'nun bazı durumlarda GA'dan daha hızlı yakınsadığını ancak yerel minimumlara (yalancı en iyi çözümlere) takılabileceğini göstermektedir. Bu nedenle son yıllarda MOOMA (Multi-Objective Optical Microscope Algorithm)veMOGWO (Multi-Objective Grey Wolf Optimizer) gibi daha yeni ve hibrit algoritmalar geliştirilmiştir. Örneğin, MOOMA algoritması, bir yol genişletme projesinde süreyi 70 güne indirirken kaliteyi %87.98 seviyesinde tutmayı başarmıştır.

MOOMA (Çok Amaçlı Optik Mikroskop Algoritması), optik mikroskopla nesne büyütme prensibinden esinlenen yeni nesil bir meta-sezgisel algoritmadır. Bu algoritma, çözüm uzayını "çıplak gözle" taramaktan "mikroskobik" incelemeye doğru aşamalı olarak daraltır. Bu sayede, proje planlamasında çok hassas zaman-maliyet dengelerini bulmakta, özellikle belirsizlik içeren verilerle çalışırken diğer algoritmalara göre daha yüksek doğruluk sağlamaktadır.

4. Teknolojik Entegrasyon: BIM ve Yalın İnşaat (Lean Construction)
Algoritmalar matematiksel "ne yapılmalı?" sorusunu yanıtlarken, sahadaki uygulama ve veri yönetimi Bina Bilgi Modellemesi (BIM) ve Yalın İnşaat (Lean Construction) entegrasyonuna dayanır.

4.1. BIM'in Çok Boyutlu Gücü (nD Modeling)
BIM (Building Information Modeling - Yapı Bilgi Modellemesi), projenin sadece 3 boyutlu geometrisini değil, tüm yaşam döngüsü verilerini içerir. Literatürde BIM boyutları şu şekilde tanımlanır ve entegre edilir:
• 3D BIM: Geometrik modelleme ve çakışma tespiti (clash detection).
• 4D BIM (Zaman): İş programının modelle entegrasyonu. İnşaatın sanal simülasyonunu sağlar.
• 5D BIM (Maliyet): Anlık metraj ve bütçe takibi. Tasarım değişikliklerinin maliyete etkisini anında gösterir.
• 6D BIM (Sürdürülebilirlik): Enerji analizi ve çevresel etki değerlendirmesi.
• 7D BIM (Tesis Yönetimi): Yapının işletme ve bakım verileri.

Araştırmalar, BIM kullanımının proje süresini %50'ye kadar kısaltabildiğini ve maliyetleri %52 oranında azaltabildiğini göstermektedir.

Resim Başlığı

4.2. Yalın İnşaat ve Atık Yönetimi
Yalın İnşaat (Lean Construction), üretimden gelen "Yalın" felsefesinin inşaata uyarlanmasıdır. Temel amacı "Değer" yaratmak ve "İsrafı" (Waste) yok etmektir. İsraflar genellikle TIM WOODS kısaltmasıyla sınıflandırılır.

TIM WOODS (İsraf Türleri)
Yalın felsefeye göre ortadan kaldırılması gereken 8 temel israf:
1. Transport (Taşıma): Gereksiz malzeme hareketi.
2. Inventory (Envanter/Stok): İhtiyaç fazlası stok tutma.
3. Motion (Hareket): Çalışanların veya makinelerin gereksiz hareketleri.
4. Waiting (Bekleme): Malzeme veya önceki işin tamamlanmasını bekleme.
5. Over-production (Aşırı Üretim): İhtiyaçtan önce veya fazla üretim.;
6. Over-processing (Aşırı İşleme): Müşteri talebinin ötesinde gereksiz işçilik/kalite.
7. Defects (Hatalar): Yeniden yapım (rework) gerektiren kusurlar.
8. Skills (Yetenekler): Çalışanların fikir ve becerilerinden yararlanmama.

4.3. BIM-Lean Sinerjisi ve Araçlar
BIM ve Yalın İnşaatın birlikte kullanımı, birbirlerinin eksiklerini tamamlar. Örneğin, Yalın İnşaatın LPS (Last Planner System - Son Planlayıcı Sistemi) aracı, sahadaki iş akışını düzenlerken, BIM bu akışı görselleştirir.
JIT (Just-In-Time - Tam Zamanında) teslimat prensibi, sahada stok maliyetini düşürürken, BIM'in 4D lojistik planlaması malzemelerin tam ne zaman geleceğini simüle eder.

Last Planner System (LPS), geleneksel "yukarıdan aşağıya" planlamanın aksine, işi bizzat yapacak olan formenlerin ve alt yüklenicilerin planlama sürecine dahil edildiği bir yöntemdir. "Yapılması gereken" (should), "Yapılabilir olan" (can) ve "Yapılacak olan" (will) işlerin ayrıştırılmasını sağlar. Bu yöntem, iş programının güvenilirliğini (PPC - Percent Plan Complete) artırarak sahadaki belirsizliği azaltır.

5. Yeni Kısıtlar ve Karar Verme: Sürdürülebilirlik ve Risk
Modern proje yönetimi, üçlü kısıtın ötesine geçerek "Sürdürülebilirlik" ve "Risk" faktörlerini de denkleme dahil etmektedir.

5.1. Belirsizlik Yönetimi ve Bulanık Mantık (Fuzzy Logic)
İnşaat projeleri doğası gereği belirsizdir. Hava durumu, malzeme fiyatlarındaki dalgalanmalar veya işçi verimliliği kesin sayılarla ifade edilemez. Bu nedenle, kesin (crisp) değerler yerine Bulanık Mantık (Fuzzy Logic) kullanılır.

Bulanık Mantık (Fuzzy Logic), klasik mantıktaki "Doğru/Yanlış" (1 veya 0) ayrımı yerine, kısmi doğruluk değerlerini (örneğin 0.7 veya "kısmen doğru") kullanan bir matematiksel sistemdir. İnşaatta, "Proje yaklaşık 10 gün sürer" veya "Hava koşulları biraz kötü olabilir" gibi dilsel belirsizlikleri matematiksel olarak modelleyerek, risk analizlerinin daha gerçekçi yapılmasını sağlar. Tip-2 bulanık kümeler, belirsizliğin kendisindeki belirsizliği de modelleyerek daha hassas sonuçlar verir.

5.2. Çok Kriterli Karar Verme (MCDM)
Algoritmalar birden fazla uygun çözüm ürettiğinde, proje yöneticisinin en iyi kararı vermesi için MCDM (Multi-Criteria Decision Making) yöntemleri devreye girer.AHP (Analytic Hierarchy Process), TOPSIS ve Kanıtsal Akıl Yürütme (Evidential Reasoning - ER) gibi teknikler hem sayısal verileri (maliyet, süre) hem de nitel verileri (kalite, güvenlik riski, müşteri memnuniyeti) aynı potada değerlendirerek en dengeli seçimi yapmayı sağlar.

6. Sonuç ve Öneriler: Bütünleşik Bir Yönetim Modeline Doğru
İnşaat proje yönetiminde zaman, maliyet ve kalite (kapsam) dengesini sağlamak, statik bir planlama süreci değil, çok sayıda değişkenin ve paydaşın dahil olduğu dinamik bir optimizasyon döngüsüdür. Bu makalede incelenen teorik modeller ve vaka çalışmaları, sektörün "Demir Üçgen"den "Değer Odaklı Entegre Sistemler"e geçiş yaptığını göstermektedir. Elde edilen bulgular ışığında, geleceğin proje yönetimi stratejileri şu dört temel sütun üzerine inşa edilmelidir:

Resim Başlığı

6.1. Teknolojik ve Felsefi Entegrasyon (BIM-Lean Sinerjisi)
Araştırmalar, tek başına teknolojinin (BIM) veya tek başına yönetim felsefesinin (Yalın İnşaat) verimlilik sorunlarını çözmede yetersiz kaldığını kanıtlamaktadır. BIM'in sağladığı görsel ve verisel netlik ile Yalın İnşaatın israfı önleyen süreç odaklı yapısı (LPS, JIT) birleştirilmelidir. Bu entegrasyon, projelerin zamanında teslim oranını artırırken yeniden yapım (rework) maliyetlerini minimize etmektedir.

6.2. Bulanık Mantık ve MCDM ile Karar Verme Gücünün Artırılması
Proje yöneticileri, belirsizlik altındaki karmaşık kararlarda (örn. tedarikçi seçimi, kaynak atama) sezgisel yaklaşımlar yerine matematiksel tabanlı Çok Kriterli Karar Verme (MCDM) yöntemlerini benimsemelidir. İnşaat projelerinde kararlar genellikle kesin olmayan (bulanık) verilerle verilir. Bu bağlamda, yüksek lisans tezimde (2022) yürütülen kapsamlı çalışmada, inşaat projelerinin başarısını doğrudan etkileyen alt yüklenici seçim süreçleri incelenmiştir. Klasik karar verme yöntemlerinin yetersizliğini vurgulayarak Bulanık AHP ve Bulanık TOPSIS yöntemlerinin entegre kullanımını önermiştir. Çalışma sonucunda, sadece "maliyet" odaklı bir seçimin yanıltıcı olduğu; "Hizmet ve Uzmanlık" kriterinin, projenin zaman ve kalite hedeflerini tutturmada en kritik faktör olduğu (%16.6 ağırlık ile birinci sırada) bilimsel olarak ortaya konmuştur. Bu tür analitik yaklaşımlar, yöneticilerin "elma ile elmayı" kıyaslamasını sağlayarak sübjektif hataları ortadan kaldırır.

Bulanık AHP ve Bulanık TOPSIS Bulanık AHP (Analytic Hierarchy Process): Klasik AHP'de karar vericiler "A kriteri B'den 5 kat önemlidir" gibi kesin (crisp) yargılarda bulunur. Ancak insan düşünce sistemi bu kadar kesin değildir. Bulanık AHP, bu yargıları "yaklaşık 5 kat" gibi bulanık sayılarla (üçgen veya yamuk üyelik fonksiyonları) ifade ederek belirsizliği modeller. Bulanık TOPSIS (Technique for Order Preference by Similarity to Ideal Solution): Alternatiflerin (örneğin seçilecek firmaların), ideal çözüme (pozitif ideal) en yakın, negatif ideal çözüme (en kötü senaryo) ise en uzak mesafede olacak şekilde sıralanmasıdır. Özbey'in çalışmasında bu iki yöntem birbirini doğrular nitelikte sonuçlar vererek, karar vericilere güvenilir bir matematiksel zemin sunmuştur.

6.3. Algoritmik Optimizasyonun Standartlaşması
İnsan zihninin işleyemeyeceği kadar çok değişkene sahip (NP-Hard) planlama problemleri için Genetik Algoritmalar, PSO veya MOOMA gibi meta-sezgisel yöntemlerin kullanımı bir lüks değil, gerekliliktir. Bu algoritmalar, kaynakların (işgücü, malzeme, nakit akışı) en verimli şekilde dağıtılmasını sağlayarak proje süresini ve maliyetini eşzamanlı olarak optimize eder.

6.4. Değer ve Sürdürülebilirlik Odaklılık
Modern proje yönetimi, "bütçeyi tutturmayı" tek başarı kriteri olarak görme anlayışını terk etmelidir. Özbey'in tezinde de belirtildiği gibi, en düşük fiyatı veren alt yüklenicinin seçilmesi (maliyet odağı), yetersiz uzmanlık nedeniyle işin kalitesiz yapılmasına ve sürenin uzamasına (zaman kaybı) yol açarak projenin toplam değerini düşürebilir. Bu nedenle odak noktası, paydaşlar için yaratılan "Değeri" maksimize etmek ve sürdürülebilirlik kriterlerini (çevresel etki, iş güvenliği) denkleme dahil etmek olmalıdır.

Sonuç olarak, inşaat sektörü, veriye dayalı karar verme mekanizmaları ve dijitalleşme ile "reaktif" (sorun çıktığında çözen) bir yapıdan, "proaktif" (sorunu öngörüp optimize eden) bir yapıya evrilmelidir. Geleceğin başarılı projeleri, Yüksek Lisans tezimde (2022) olduğu gibi araştırmacıların önerdiği analitik karar destek sistemlerini, yapay zeka destekli optimizasyon araçlarıyla birleştiren yöneticiler tarafından inşa edilecektir.

Resim Başlığı

Resim Başlığı

Resim Başlığı

Resim Başlığı

Resim Başlığı

Resim Başlığı

Şantiye® Dergisi ve Dijital Platformları
Daha iyi yapılar için...
11 Mart 2026


Türkiye'nin en ESKİ ve en çok ZİYARET EDİLEN şantiyesi: ŞANTİYE®...
İnşaata dair "KAYDADEĞER" ne varsa... 1988'den bu yana...

Şantiye®nin ürettiği, derlediği ve yayınladığı içeriklerde öncelik “KAMUSAL YARAR”dır...
Ve yayınlanan içeriğin “ÖZEL” olmasına özen gösterilir...

BASILI DERGİ + E-DERGİ + SANTİYE.COM.TR + SOSYAL MEDYA + DİJİTAL PLATFORMLAR...

İnşaat sektörünün buluşma noktası Şantiye®, “Güven”i temsil eden “Basılı bir Yayın” olma özelliğinin yanı sıra yenilenen web sitesi, Turkcell Dergilik ve Türk Telekom E-Dergi gibi mobil uygulamalardaki varlığı, 42 bin E-Bülten abonesi ve 100 bin sosyal medya takipçisi-bağlantısıyla inşaat sektörünün en önemli iletişim platformlarından biri olmaya her ortamda devam ediyor... 1988'den bu yana...

Şantiye® ayrıca yapı sektörüne "Şantiye'nin Yıldızı Ödülü", "Yılın Yeşil Yapı Malzemesi / Teknolojisi Ödülü" ve "Şantiyeden Kareler Fotoğraf Yarışması" gibi farklı organizasyonlarla da katkı sunuyor.

Şantiye®nin son sayısı da dahil 1988 yılından bugüne kadar yayınlanan TÜM SAYILARINA E-Dergi olarak göz atmak için lütfen tıklayın...

Şantiye®, başta ABONELERİ olmak üzere 2020-2025 yıllarında ilan veren firmalar ABS Yapı, Akyapı, Alumil, Anadolu Motor (Honda), Alkur, Ak-İzo, Altensis, Arbiogaz, Aremas, Arfen, Artus, Assan Panel, Asteknik, Atos, Batıçim, Baumit, Bentley Systems / Seequent, Betek, Betonblock, Borusan CAT, Bosch Termoteknik, Bostik, BTM, Buderus, Bureau Veritas, Chryso, Çimsa, Çuhadaroğlu, Çukurova Isı, Deutsche Messe, Duyar Vana, DYO, Efectis ERA, Ekomaxi, Elkon, Emülzer, Eryap, Filli Boya, Fixa, Fullboard, Form Endüstri Ürünleri, Form Endüstri Tesisleri, Form MHI (Mitsubishi Heavy Industries) Klima, Garanti Leasing, GF Hakan Plastik, Gökçe Brülör, Grundfos, Hannover Fairs, Hilti, IQ Alüminyum (by Deceuninck), İNKA, İntek, İpragaz, İstanbul Teknik, İzocam, İzoser, Kalekim, Knauf, Knauf Insulation, Komatsu, Köster, Kuzu Grup, LG, Marubeni, Masdaf, Master Builders Solutions, MBI Braas, Meiller Kipper (Doğuş Otomotiv), Messe Frankfurt, Messe München/Agora Tur., Mekon, Mitsubishi Chemical, Molecor, Nalburdayim.com, NETCAD, ODE, Ökotek, Özler Kalıp, Özpor, Panasonic, PERI, Pimakina, Polyfibers, Polyfin, Prefabrik Yapı / Hekim Holding, Prometeon, Ravago, Rehau, Saint Gobain Türkiye, Samsung, Saray Alüminyum, Schüco, Selena (Tytan), Sentez Mekanik, Serge Ferrari, Shell, Siemens, Sistem İnşaat, Soudal, Sika, Şişecam, Temsa, TMS, Tekno Yapı, Türk Ytong, Tremco illbruck, Vaillant, Vekon, Viessmann, Wermut, Wielton, Wilo, Winsa, XCMG, Xylem ve ZF'nin değerli katkılarıyla hazırlanmaktadır.

ABONE OLMAK İÇİN
Bir yıllık abonelik bedelimiz olan 2.400 TL (6 Sayı, KDV Dahil)'yi TR70 0001 0008 5291 9602 1550 01 IBAN no’lu hesabımıza (Ekosistem Medya) yatırıp; ardından dekontu, açık adresinizi ve fatura bilgilerinizi (şahıs ise TC kimlik no; firma ise vergi dairesi-numarası) santiye@santiye.com.tr adresine e-posta veya 0532 516 03 29 no’lu telefona WhatsApp / SMS aracılığıyla ulaştırabilirsiniz.

E Dergi
E Dergi
E Dergi
  • AJANDA
  • 10 Soruda Sürdürülebilir Cephelerde Ahşap

    13 Mart 2026 / 11.00

  • 10 Soruda Seramik Yünü

    31 Mart 2026 / 11.00

  • 10 Soruda Yapılarda Ahşap

    27 Şubat 2026 / 11.00

  • 10 Soruda Otel Yangınları

    25 Şubat 2026 / 10.30

  • 10 Soruda VRF Klima Sistemleri

    6 Ocak 2026 / 11.00

BÜLTENİMİZE KAYIT OLUN

Şantiye Dergisi

HAKKIMIZDA

İNŞAAT sektörünün buluşma noktası ŞANTİYE®, “GÜVEN”i temsil eden “BASILI BİR YAYIN” olma özelliğinin yanı sıra yenilenen web sitesi, Turkcell Dergilik ve Türk Telekom E-Dergi gibi mobil uygulamalardaki varlığı, 42 bin E-Bülten abonesi ve 100 bin sosyal medya takipçisi-bağlantısıyla yapı sektörünün en önemli iletişim platformlarından ve veri kaynaklarından biri olmaya DİJİTAL ORTAMLARDA DA devam ediyor... 1988'den bu yana basılı yayıncılıkta olduğu gibi...

KURUMSAL

  • Hakkımızda
  • Künye & Abonelik
  • Kişisel Veriler Aydınlatma Metni

KATEGORİLER

  • Haberler
  • Teknik
  • Röportaj
  • Ürün & Sistem
  • Proje
  • Makale
  • Rapor
  • Güncel
  • Ajanda

© 2024 santiye.com.tr - Tüm hakları saklıdır.

  • Anasayfa
  • Gizlilik Politikası
  • Kullanım Koşulları
  • İletişim
  • Kişisel Veriler Aydınlatma Metni
